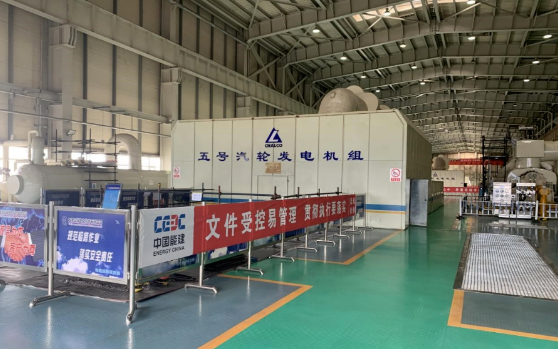

3月7日,热电厂#5机组进入C修状态。热电厂精心部署,全体干部职工、参修单位专业人员全力以赴做好本次C级检修工作。
本次C修计划工期22天,计划检修项目共计275项。为保证此次检修计划顺利进行,热电厂在21年末就开始全面准备,提前与营销中心就备品备件进行沟通,确保按时到货;按检修标准化流程在机组修前对设备的安全、环保、运行工况等进行了摸排统计,详细制定检修项目和网络工期计划,明确各阶段的检修项目内容、责任部门及人员、完成期限等,并提前制作检修展板放置在现场,形成挂图作战。

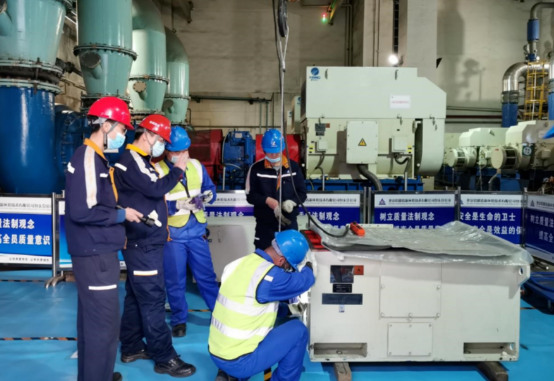

在C修过程中,热电厂始终坚持“安全第一,综合治理,预防为主”的安全管理思路,严格执行“两票三制”规定,将风险扼杀在源头,坚决杜绝违章行为,确保不出现各类不安全事件。同时,热电厂要求各专业主管每日定时到检修现场督查,严格开展检修质量监督工作,对各质检点的检修质量风险早发现早处理,对施工质量不到位的单位严肃考核。

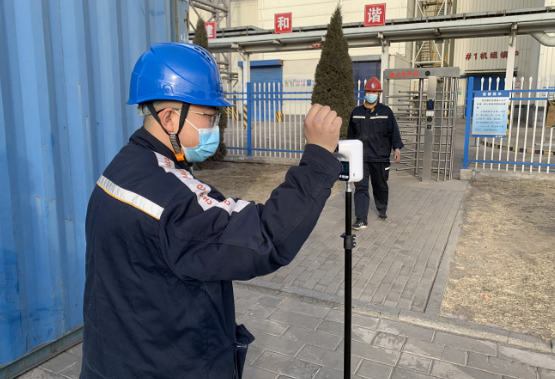

此次C修恰逢新冠肺炎疫情阻击战关键时期,热电厂按照公司的要求部署,结合自身疫情防控和机组检修的实际情况,严格落实各项防疫措施。
本次C修是2022年热电厂开年第一次检修工作,截至目前,#5机组C修工作正在顺利进行中,热电厂将充分利用此次机组检修机会,全面消除影响机组安全高效运行的设备缺陷和潜在隐患,全面提升设备健康水平、优化运行经济指标,确保保质保量按期完工,做好检修工作“开门红”。
